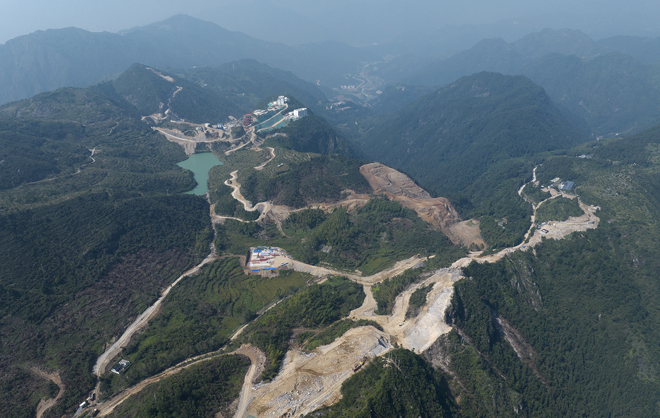

1号副坝正式开始施工、3号副坝坝基开挖基本完成……昨天,记者在浙江永嘉抽水蓄能电站上水库工程施工现场看到,电站上水库工程正在全力施工中,200多名工人协同作战同步推进,整个项目建设有条不紊快速推进,为打造永嘉绿色抽水蓄能“精品工程”奠定良好基础。
记者在3号副坝坝基看到,整个坝基开挖已基本结束,工人们正在清理碎石碎渣。“坝基清理完之后,我们将进入坝基混凝土施工阶段。”浙江永嘉抽水蓄能电站水电五局项目部副经理李刚峰告诉记者,3号副坝是上水库改线路的重要一环。目前上水库竖井施工平台正在进行开挖,上水库主坝表面清理工作已经完成。
今年8月,浙江永嘉抽水蓄能电站上水库3号副坝坝基开挖,标志着电站上水库工程施工拉开序幕。3号副坝作为上水库的重要组成部分,也是先期上水库改线道路的一部分,更是上水库施工的卡脖子工程。3号副坝最大坝高29米,坝顶长160米,坝顶度8米。随着上水库3号副坝开挖工程的有序推进,电站建设步伐将进一步加快。
“我们结合堆石体和混凝土的双重优势,利用堆石体良好的承载能力和透水性,结合混凝土的高强度和耐久性,在副坝设计中采用了堆石混凝土重力坝技术。”浙江永嘉抽水蓄能电站EPC总承包项目部副经理田振保告诉记者,在3号副坝建设中,该技术得到有效应用,通过堆石入仓和自密实混凝土的生产浇筑两道工序的平行作业,大幅提高施工效率,缩短工期。
据了解,永嘉抽水蓄能电站总投资为80.20亿元,总用地规模约1900亩,总装机容量1200MW,上水库位于南城街道,下库位于桥下镇,是我县历史上投资规模最大的水资源综合利用项目,计划总工期68个月,力争首台机组于2027年7月提前发电,是加快打通“两山”转化通道、推动经济社会发展、加快实现共同富裕的生态富民工程。
